新庁舎建設事業の状況

情報発信元 庁舎建設課

最終更新日 2019年10月30日

ページID 066344

印刷

新庁舎建設に伴う工事の状況や今後の工事予定についてお知らせします。

新庁舎建設事業

新庁舎建設事業スケジュール(PDF形式 25キロバイト)

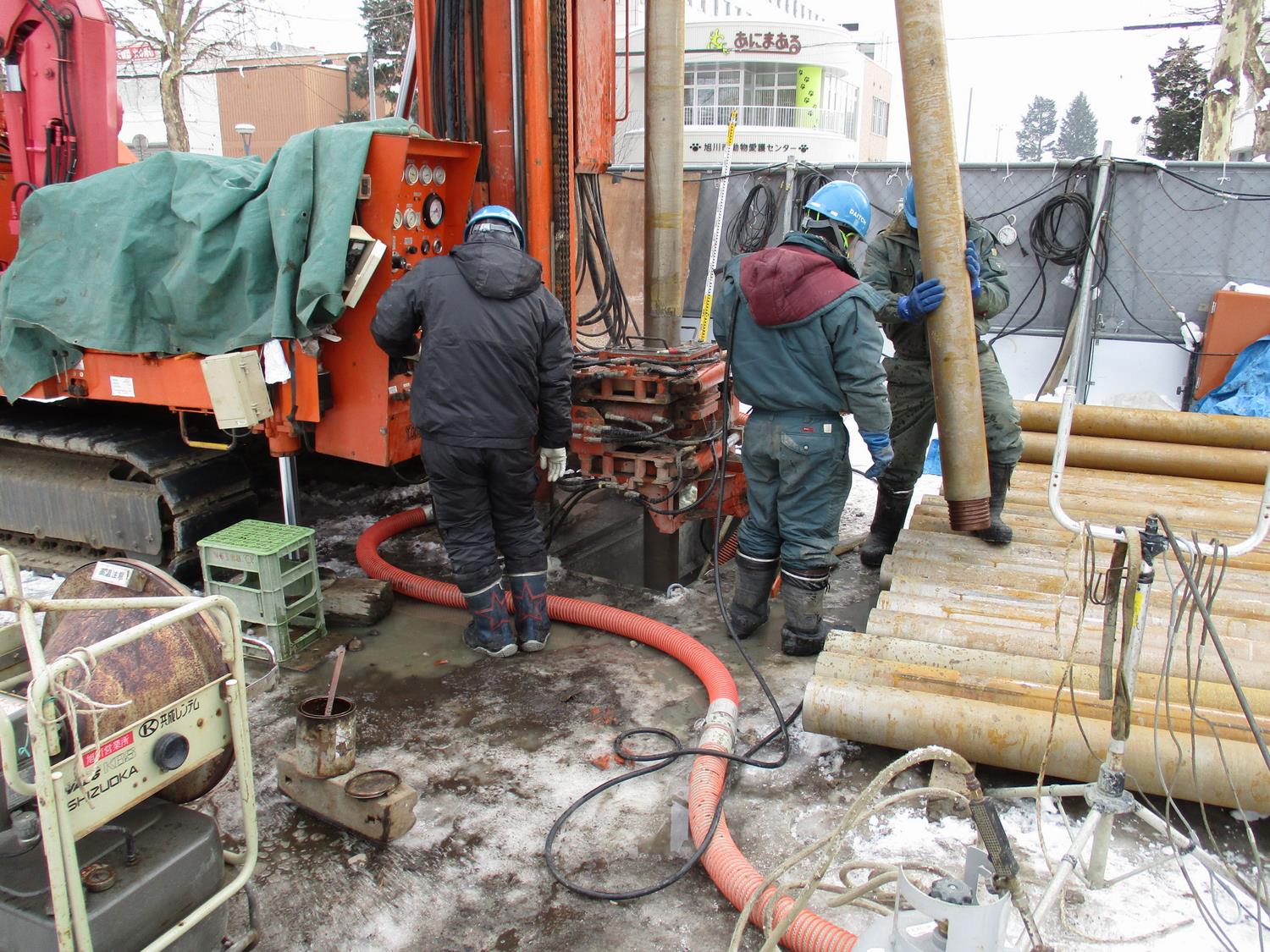

地中熱ボアホール設備工事・井戸掘削工事(令和元年10月~)

再生可能エネルギー活用の観点から、地中熱を利用した空調設備を導入するため、地中に採熱管を埋設する工事を行います。

水資源の有効活用と省エネルギーの観点から、地下水を雑用水に利用するため、井戸掘削工事を行います。

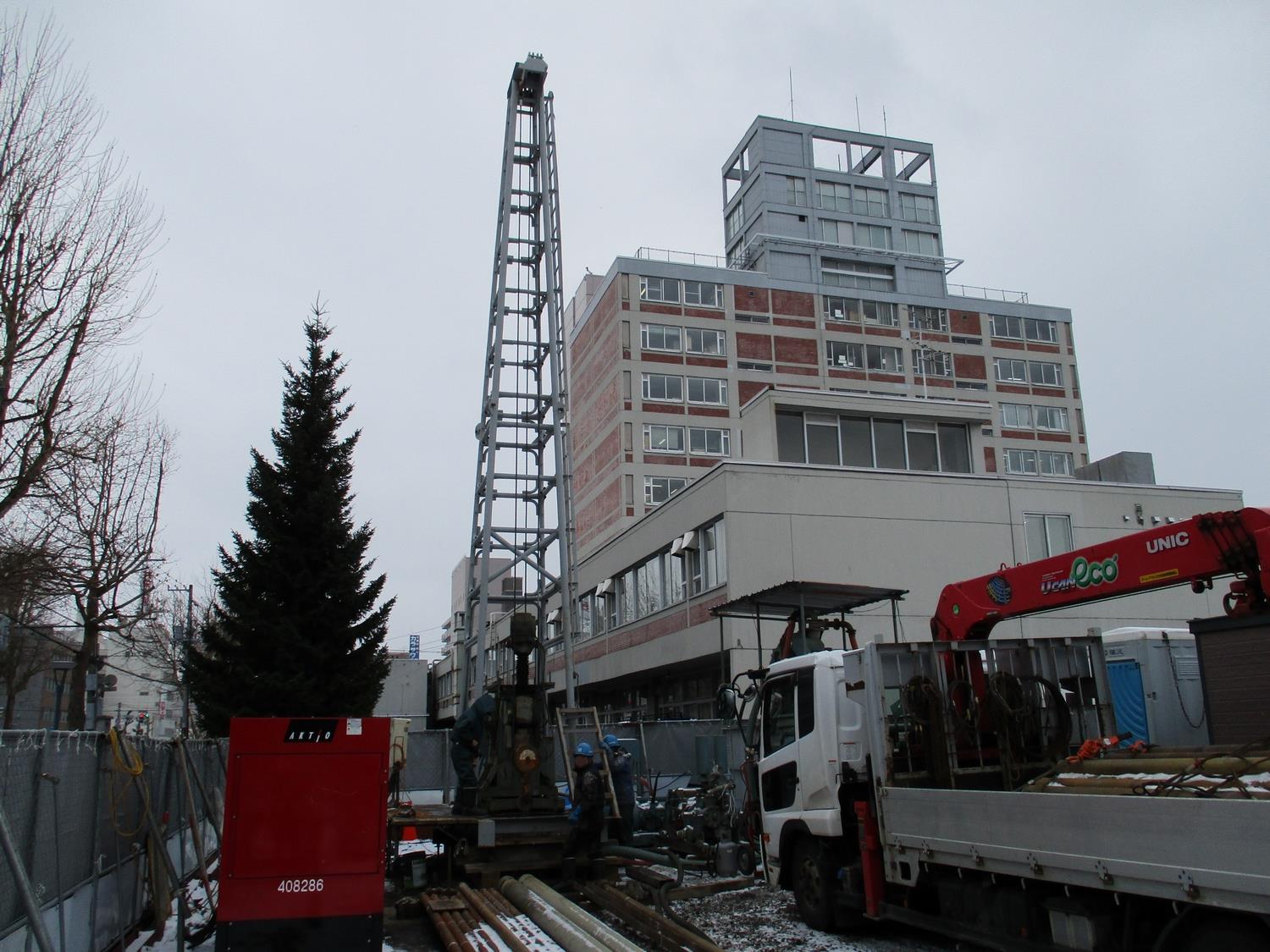

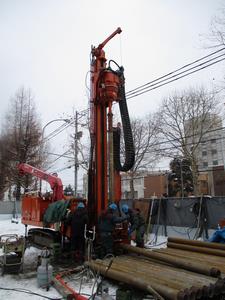

令和元年10月 地中熱ボアホール設備工事・井戸掘削工事が始まりました。工事の完了は、令和2年1月を予定しています。

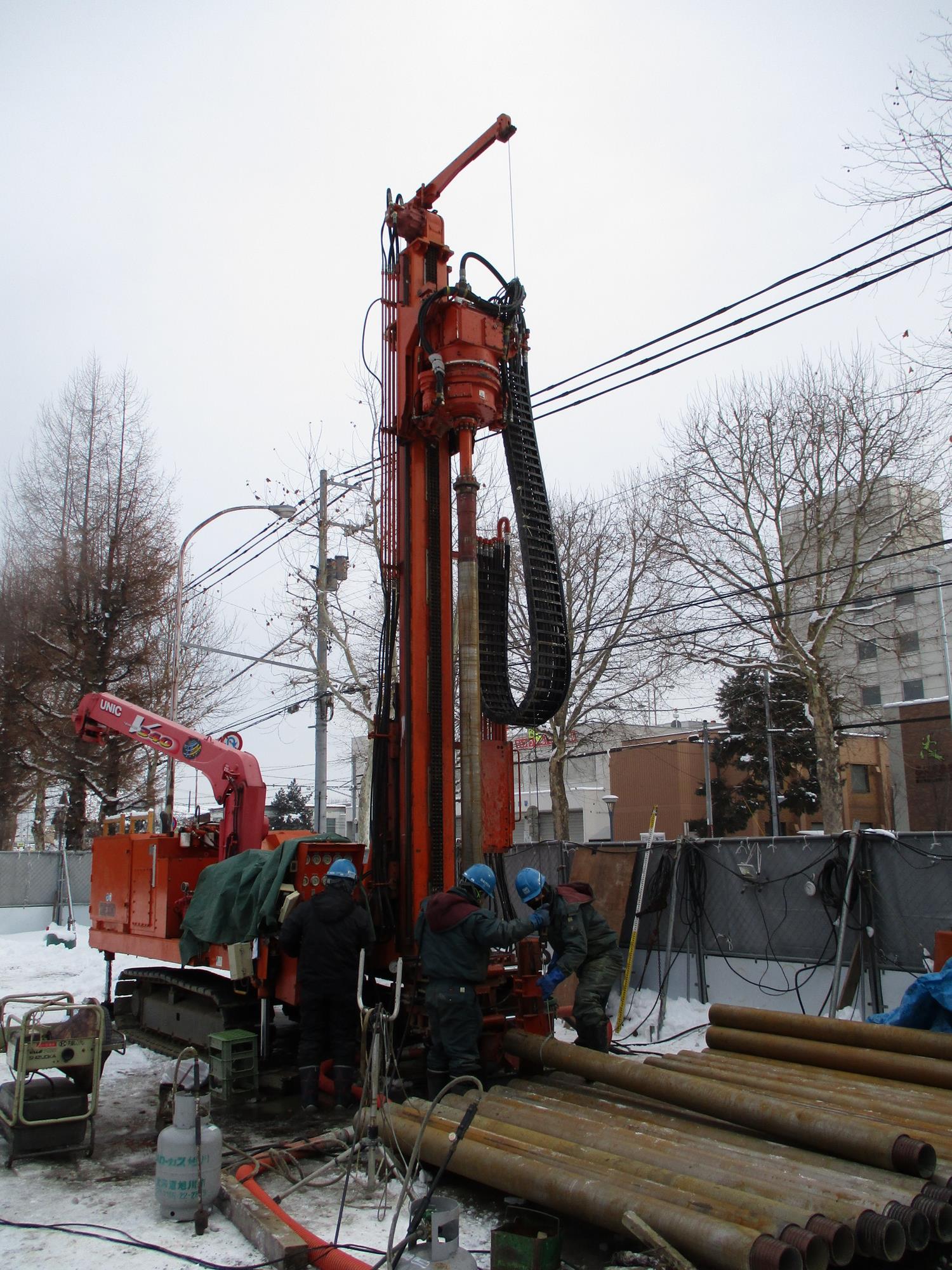

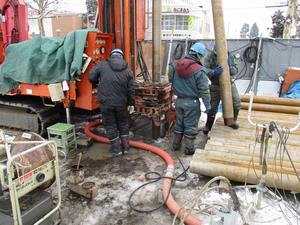

ボアホール設備・井戸掘削工事

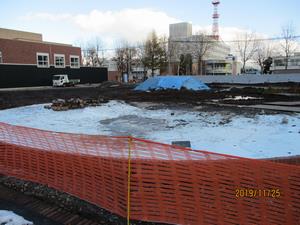

令和元年10月30日撮影 仮囲いの設置

建設予定地の支障物移設・撤去工事(令和元年9月~)

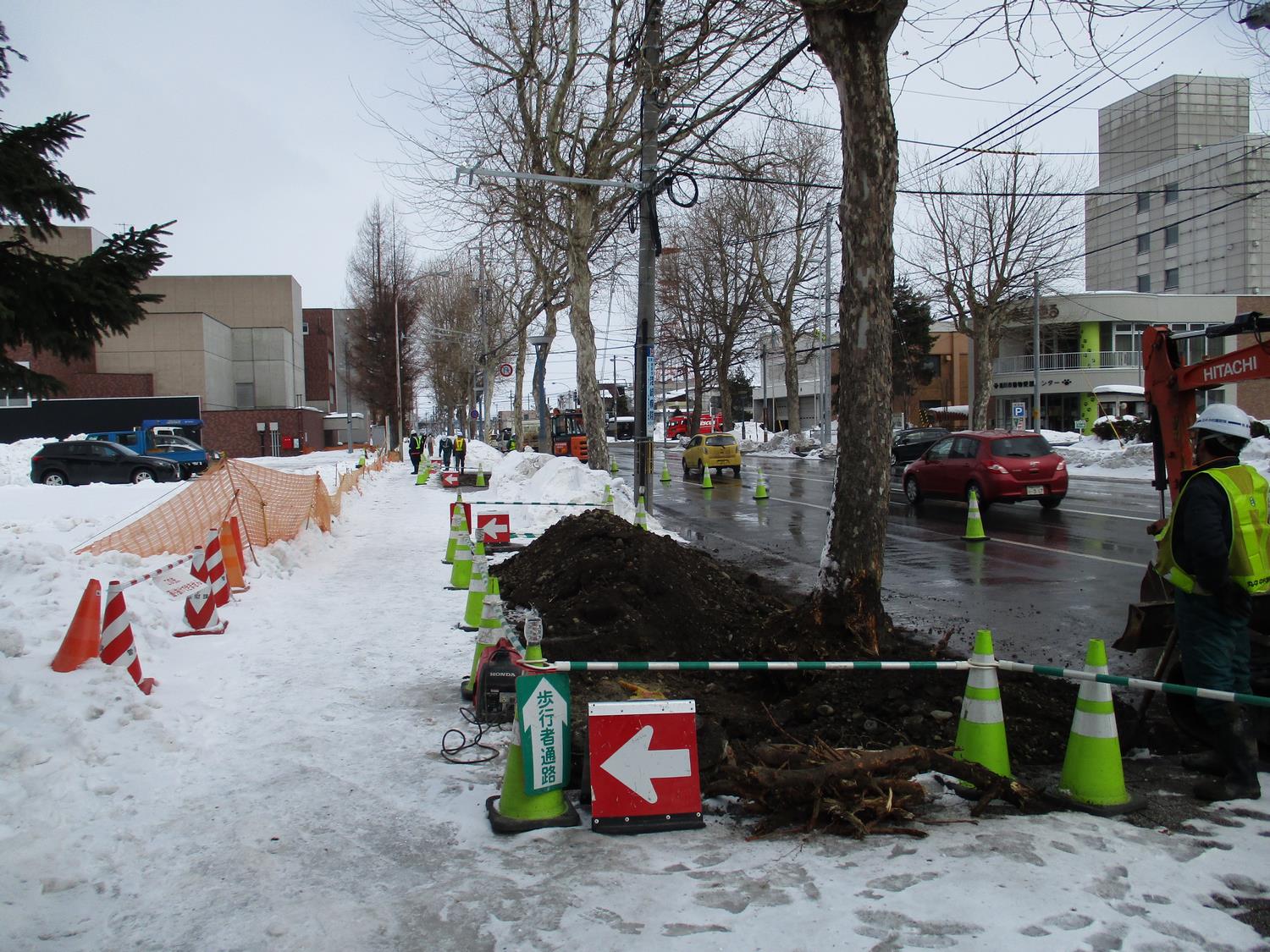

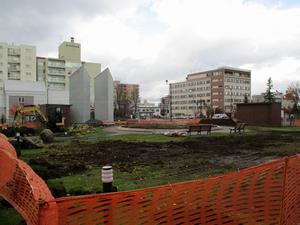

令和元年10月 前庭の円形花壇の樹木移植・伐採工事が進んでいます。円形花壇の敷地は建設工事の資材置き場として活用します。

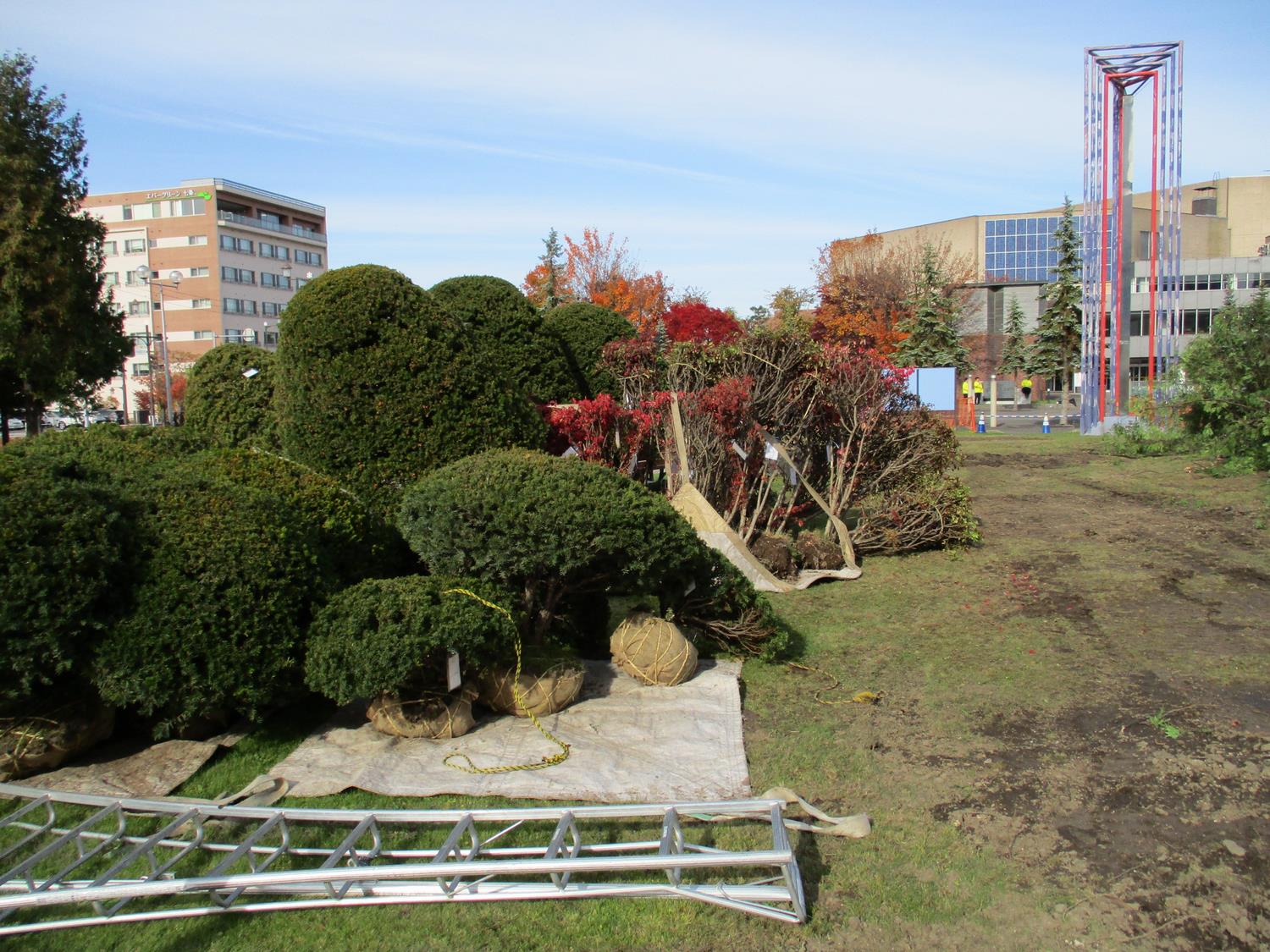

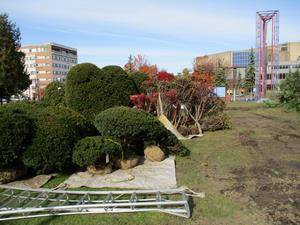

樹木移植・伐採工事(R1.10.24)
令和元年10月24日撮影
樹木移植・伐採工事(R1.10.30)
令和元年10月30日撮影

令和元年10月 ガス灯を文化会館前から地下駐車場入り口横(6条通)に移設しました。

ガス灯移設(R1.10.3)
令和元年10月3日撮影 移設前

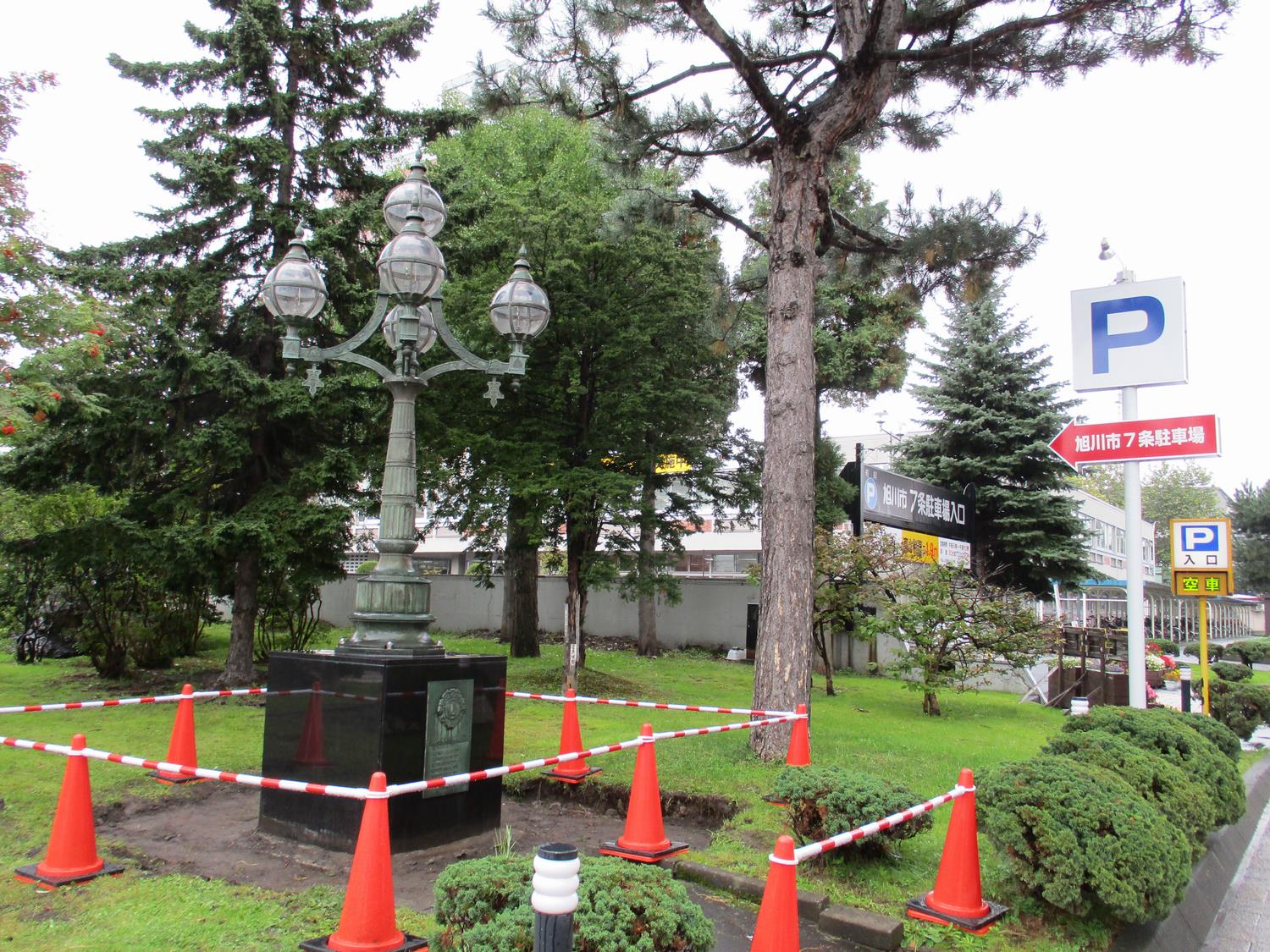

ガス灯移設(R1.10.8)
令和元年10月8日撮影 移設後

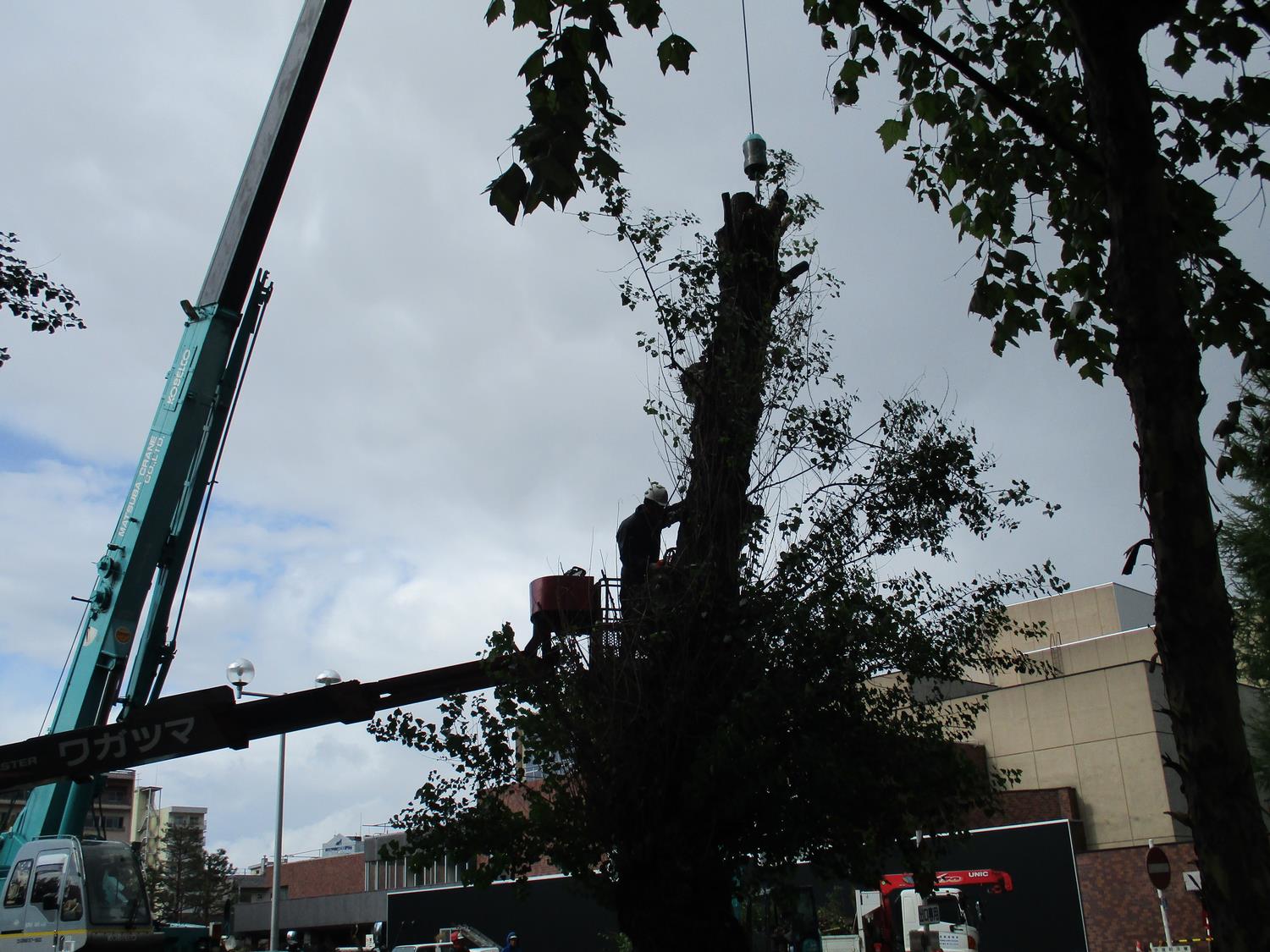

令和元年9月 支障となる樹木の移植・伐採工事が始まりました。移植可能な樹木は、市有施設へ移植します。

移植予定樹木(1)(R1.9.17)
令和元年9月17日撮影 移植予定樹木
移植予定樹木(2)(R1.9.17)
令和元年9月17日撮影 移植予定樹木
移植予定樹木(3)(R1.9.17)
令和元年9月17日撮影 市有施設移植予定

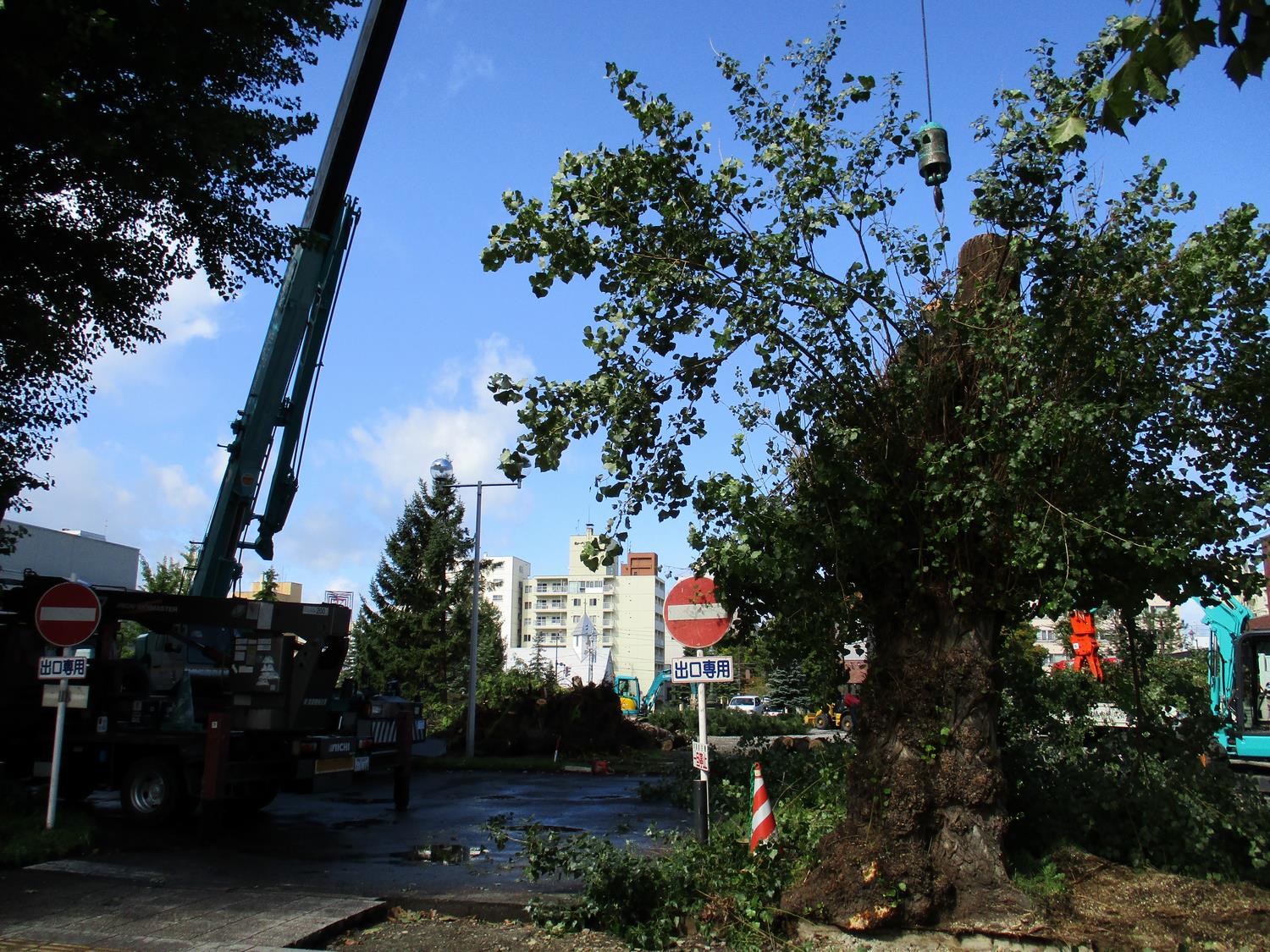

樹木伐採(1)(R1.9.19)
令和元年9月20日撮影 ポプラ伐採工事
樹木伐採(2)(R1.9.19)
令和元年9月20日撮影 ポプラ伐採工事

市民文化会館のレストラン解体工事(令和元年4月~8月)

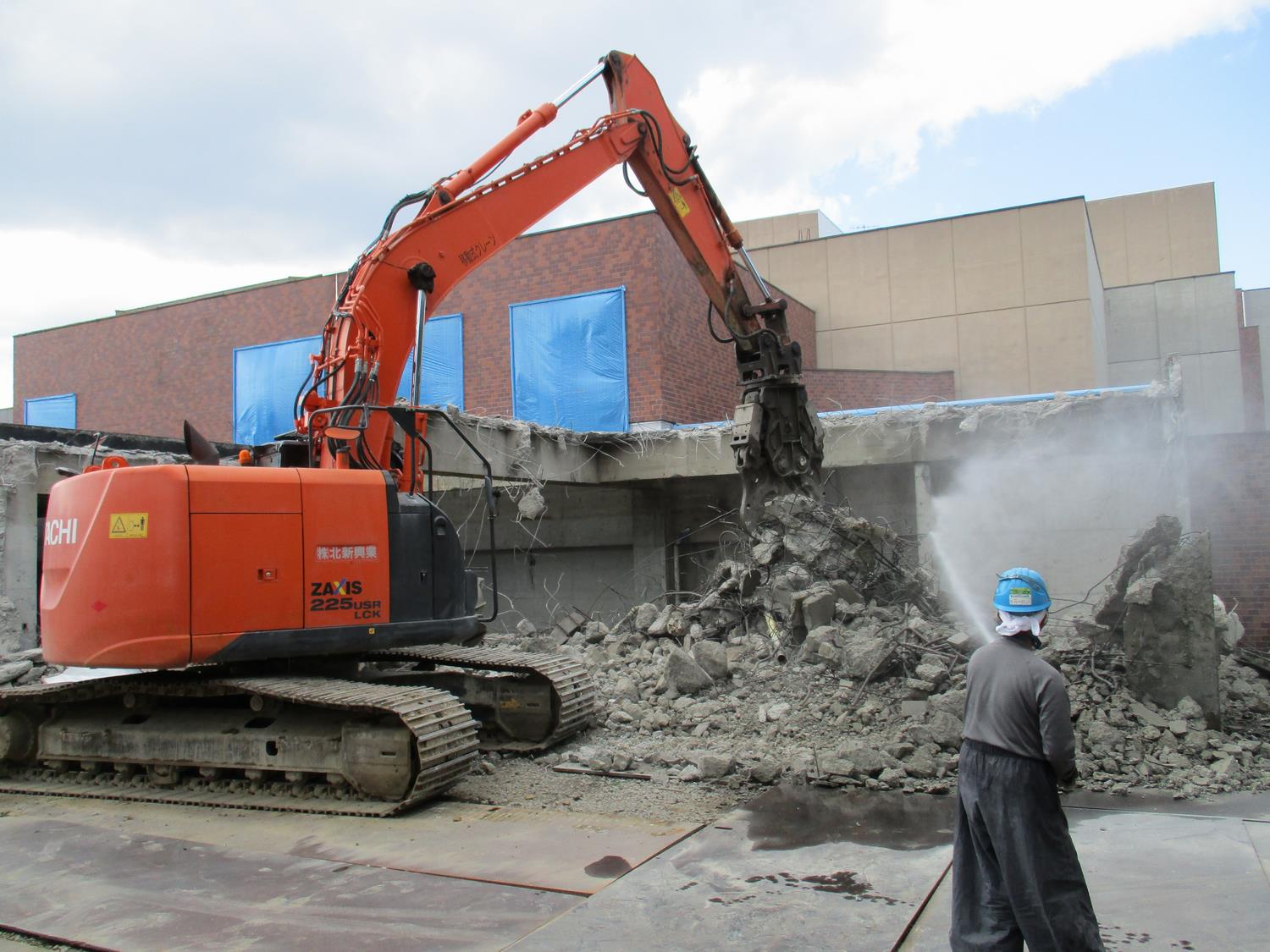

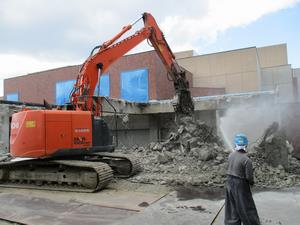

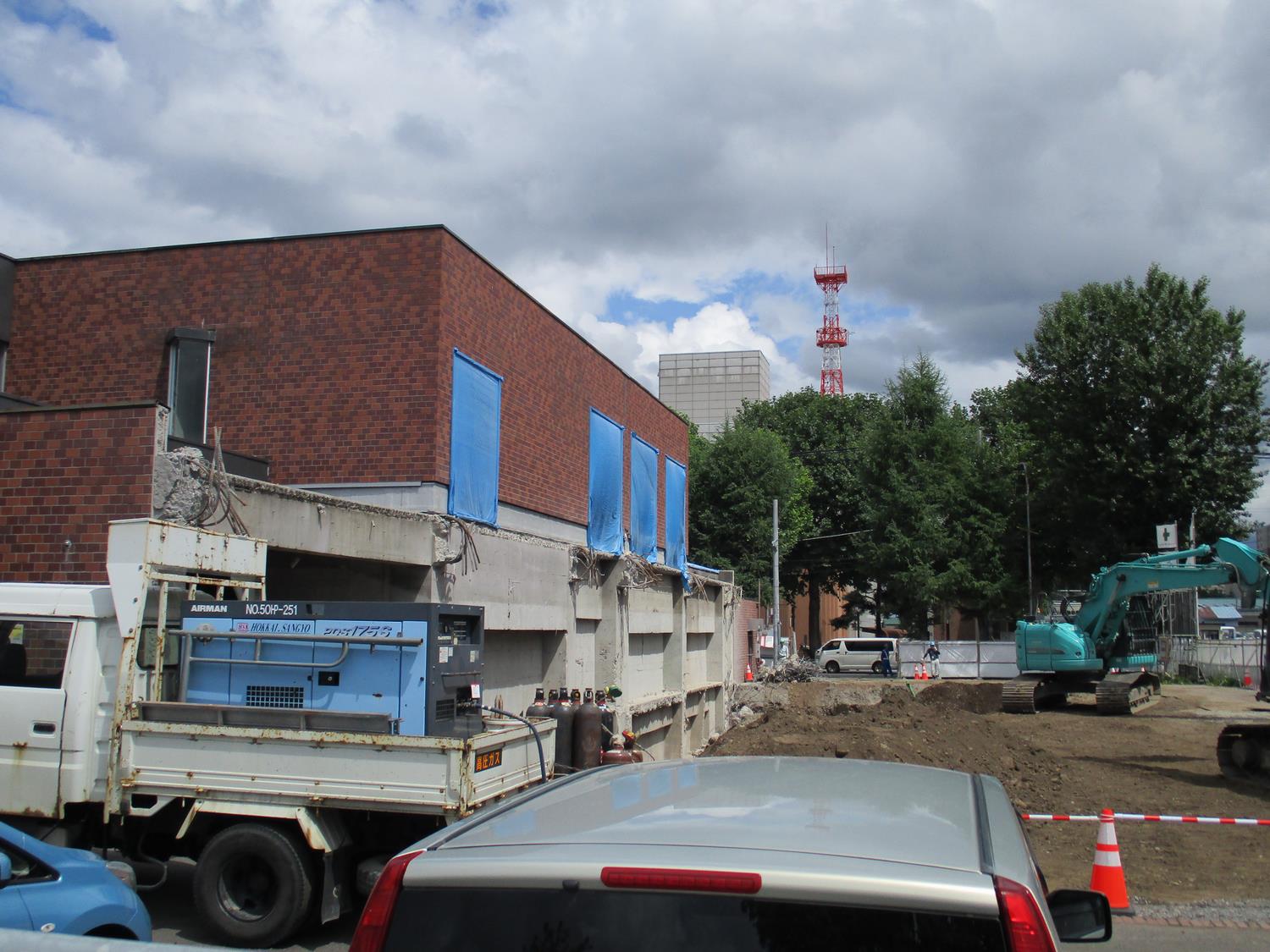

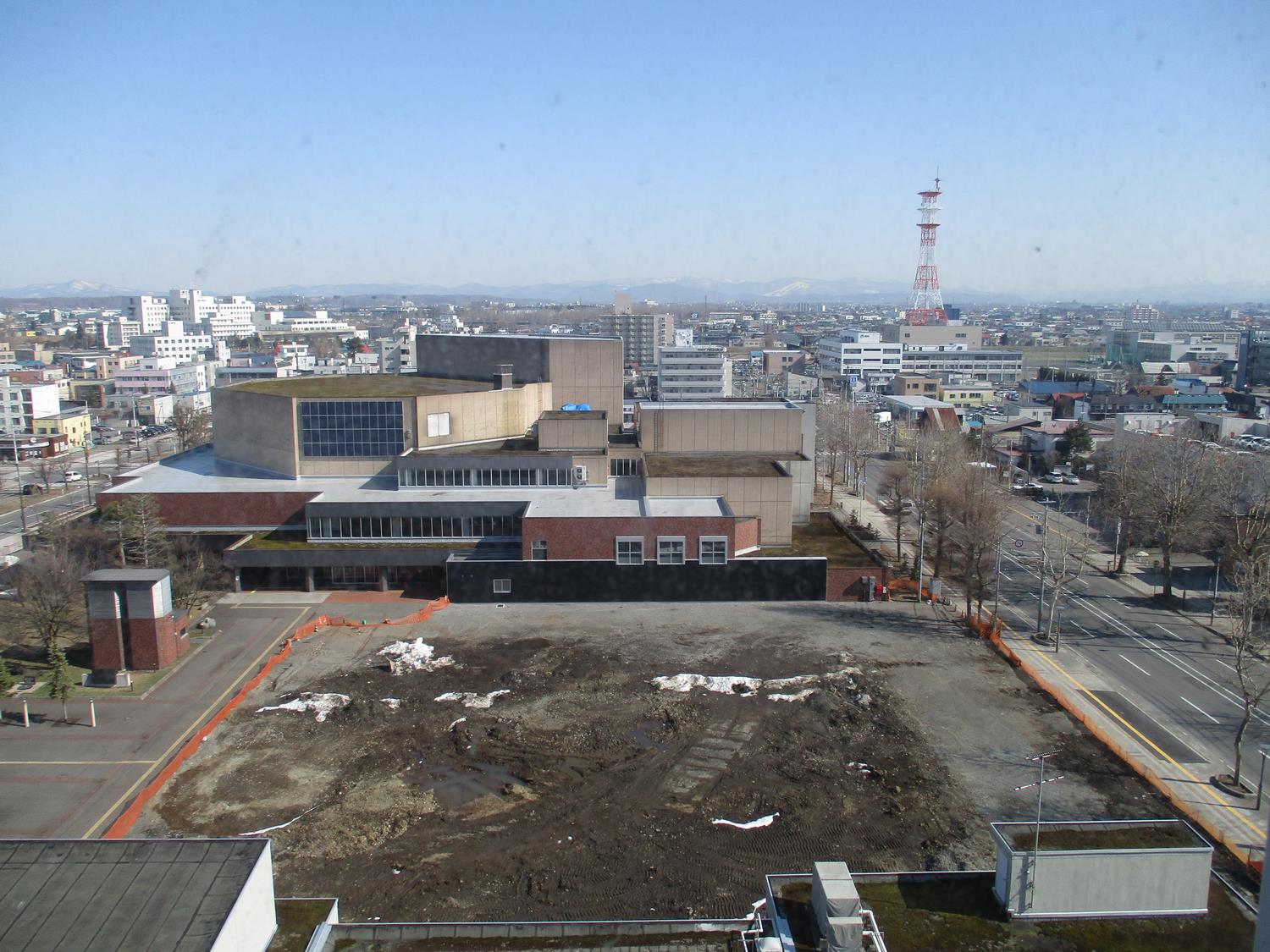

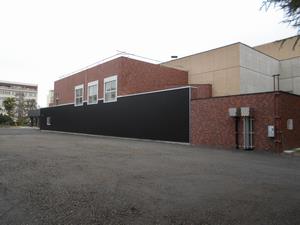

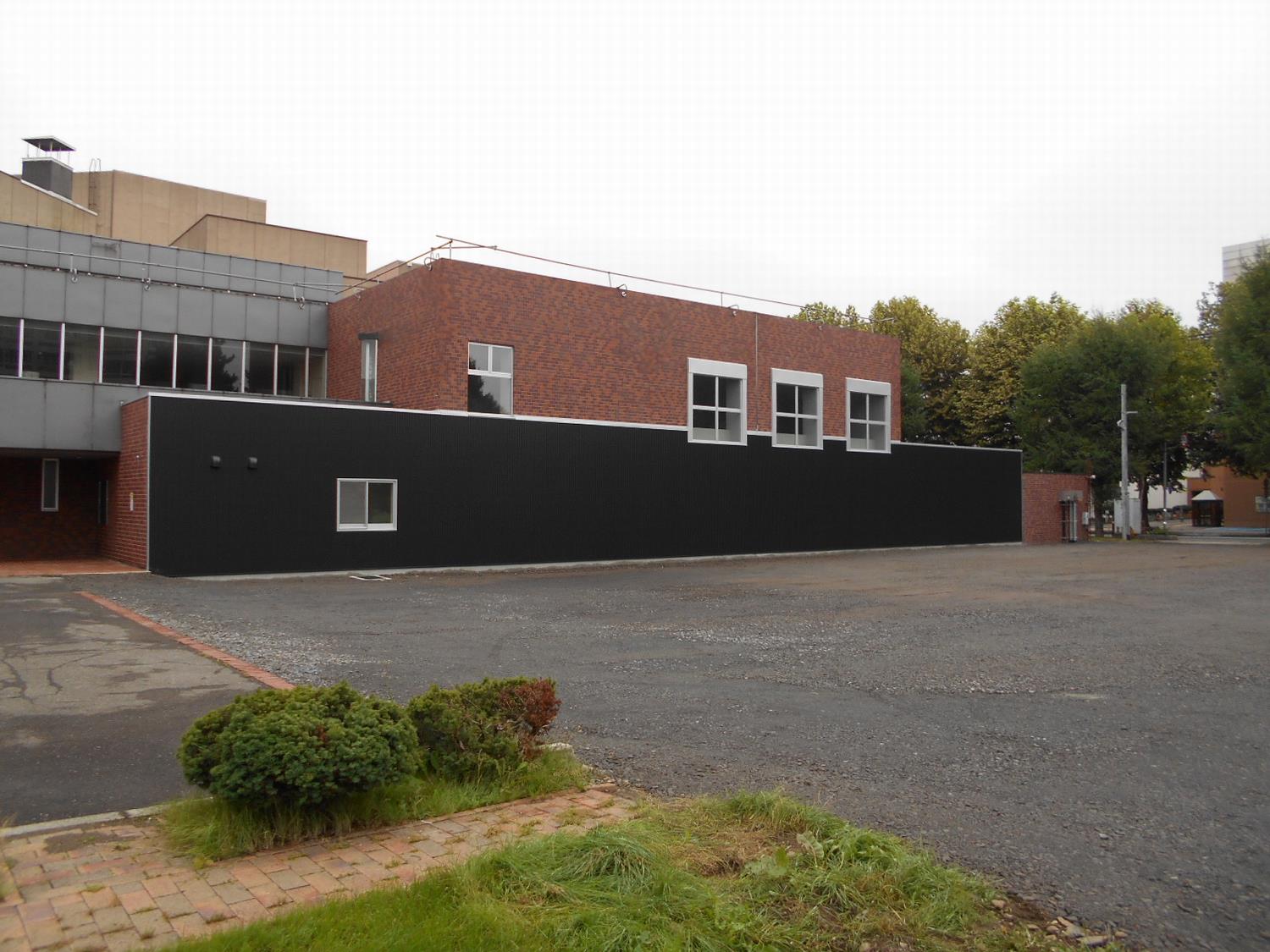

令和元年8月 レストランの解体工事が終了しました。

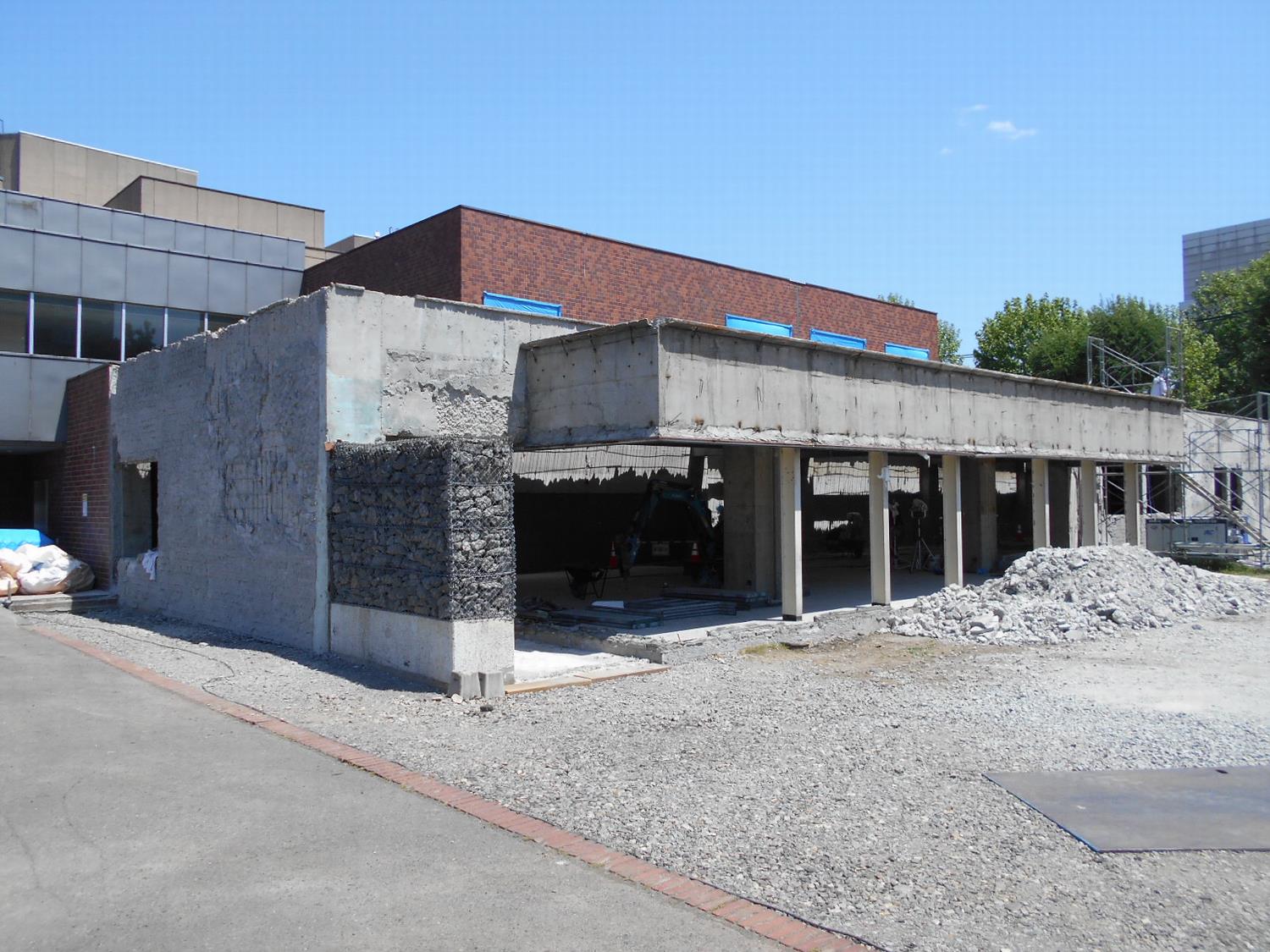

解体工事(1)(R1.8.30)
令和元年8月30日撮影
解体工事(2)(R1.8.30)
令和元年8月30日撮影

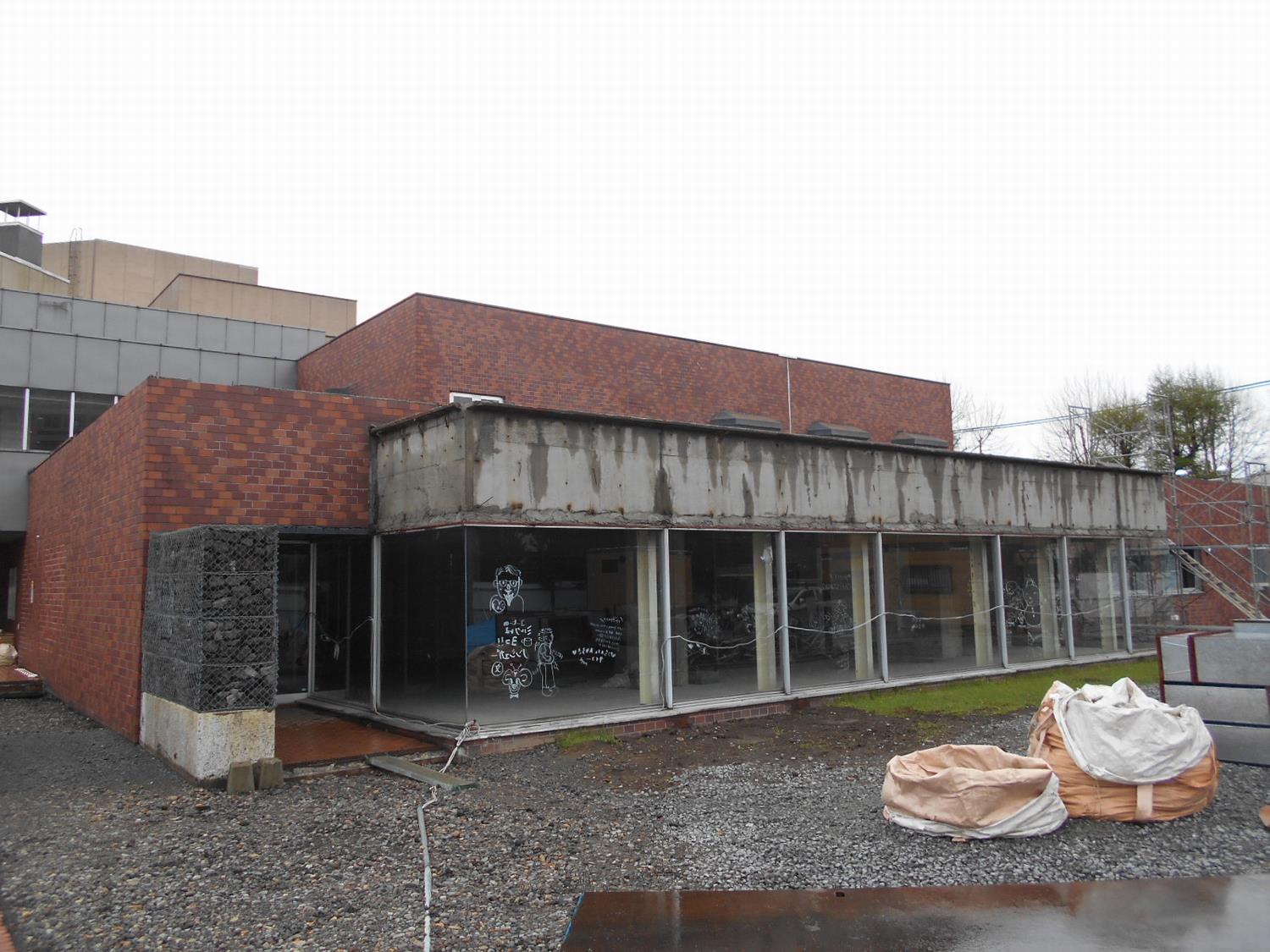

令和元年7月 レストラン部分がなくなりました。このあと、外壁の補修作業を行います。

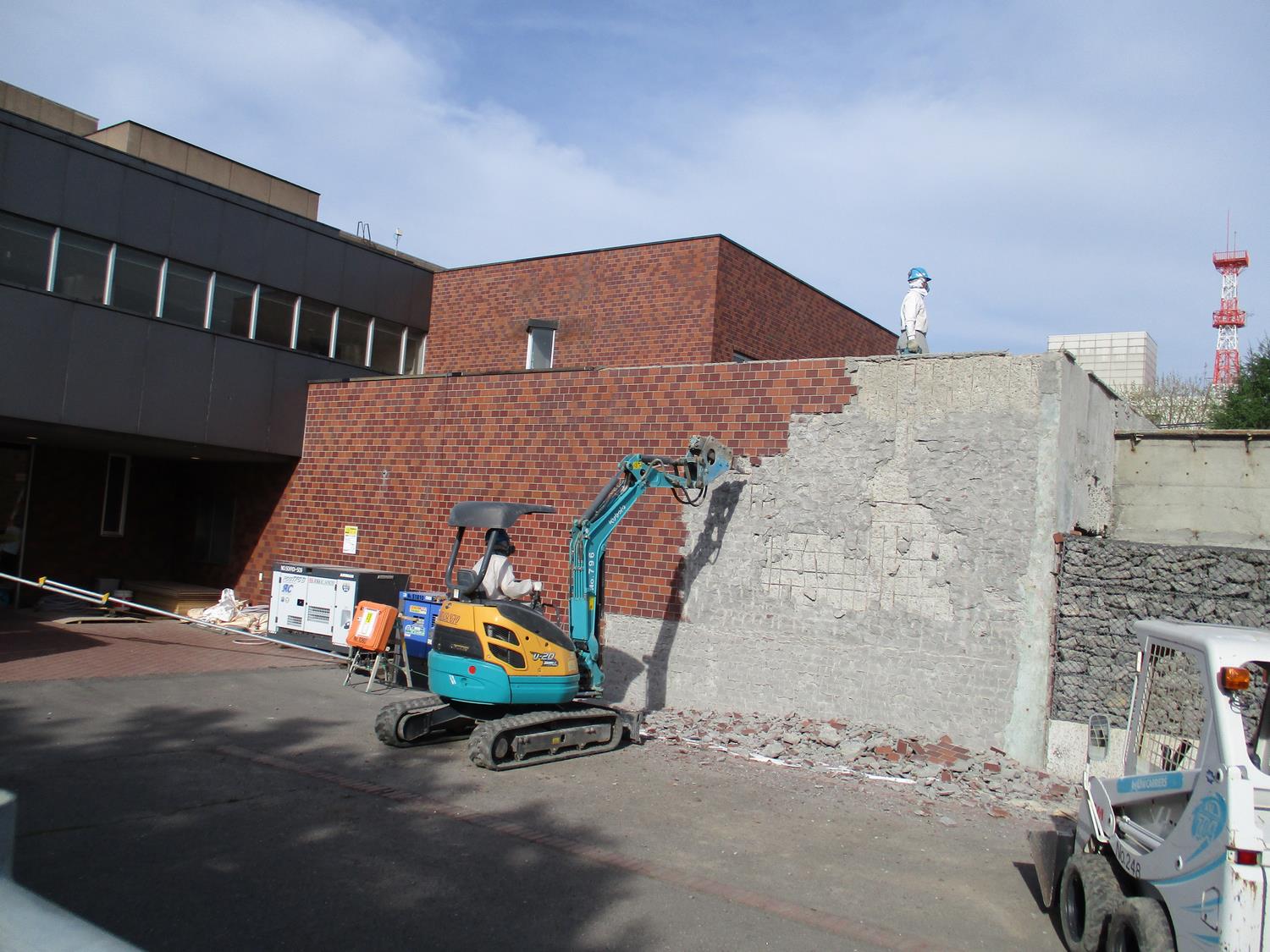

解体工事(R1.7.1)
令和元年7月1日撮影
解体工事(2)(H31.7.1)
令和元年7月1日撮影
解体工事(R1.7.2)
令和元年7月2日撮影
解体工事(2)(R1.7,2)
令和元年7月2日撮影

令和元年6月 重機による解体作業を行っています。

解体工事(R1.6.3)
令和元年6月3日撮影
解体工事(R1.6.10)
令和元年6月10日撮影

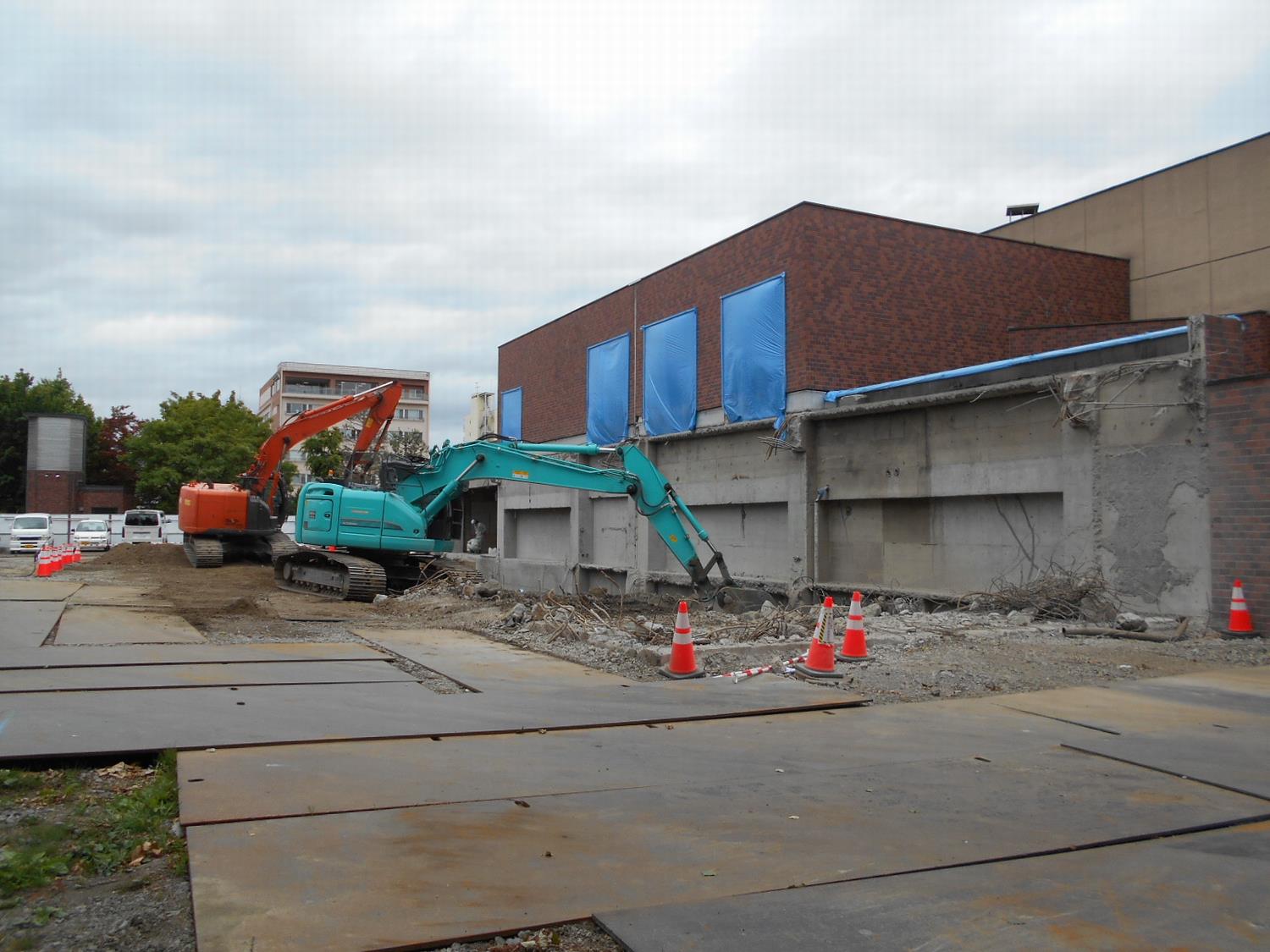

令和元年5月 市民文化会館のレストラン解体工事は順調に進んでいます。

解体工事(R1.5.7)
令和元年5月7日撮影
解体工事(R1.5.20)
令和元年5月20日撮影

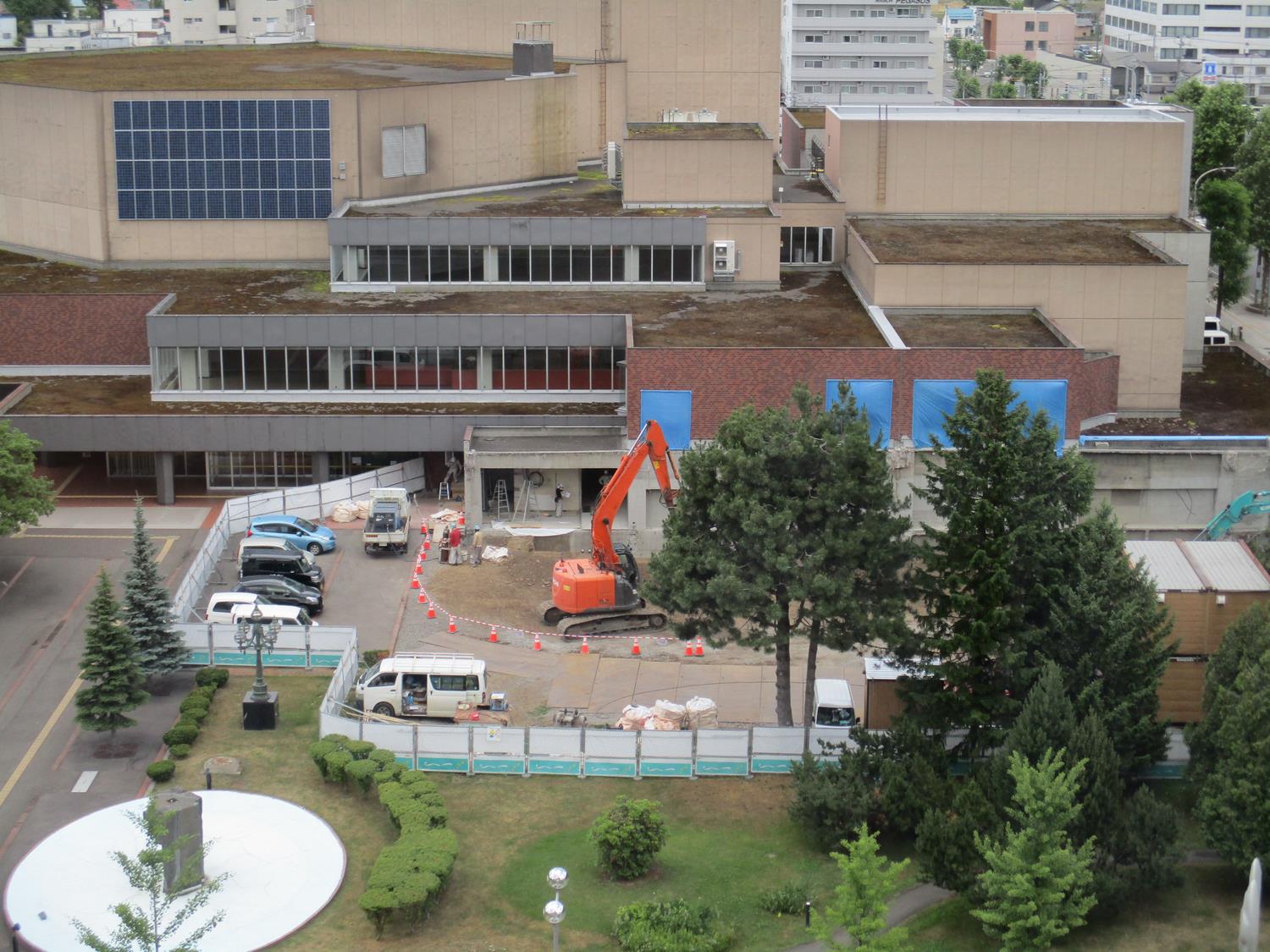

平成31年4月 市民文化会館のレストラン解体工事が始まりました。

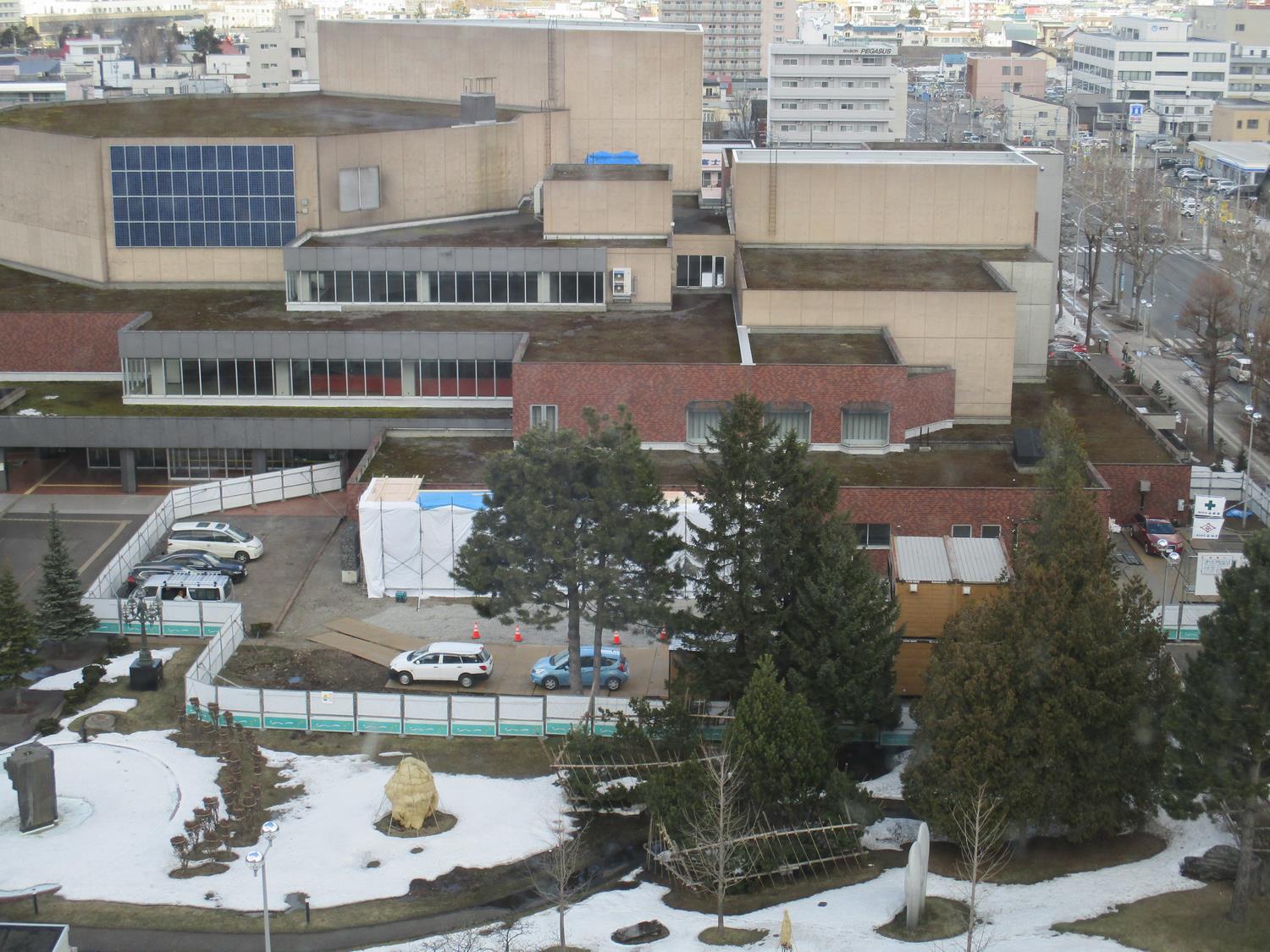

解体工事(H31.4.10)
平成31年4月10日撮影
解体工事(H31.4.11)
平成31年4月11日撮影
